दरवाङ-मुना-ढोरपाटन सडक : धारापानी-झिनडाँडा खण्ड अन्तिम चरणमा

Nada
२०८२ पुष ८ गते ०८:३७
Shares
दरवाङ-मुना-ढोरपाटन सडक : धारापानी-झिनडाँडा खण्ड अन्तिम चरणमा

म्याग्दी : दरवाङ-मुना-ढोरपाटन सडक योजनाअन्तर्गत धवलागिरि गाउँपालिका-७ धारापानी-ताकम-शिवाङ-झिनडाँडा खण्ड स्तरोन्नति योजनाको ७१ प्रतिशत भौतिक प्रगति भएको छ । यो म्याग्दीको रणनीतिक महत्वको र प्राथमिकताप्राप्त सडक आयोजना हो ।

ncell

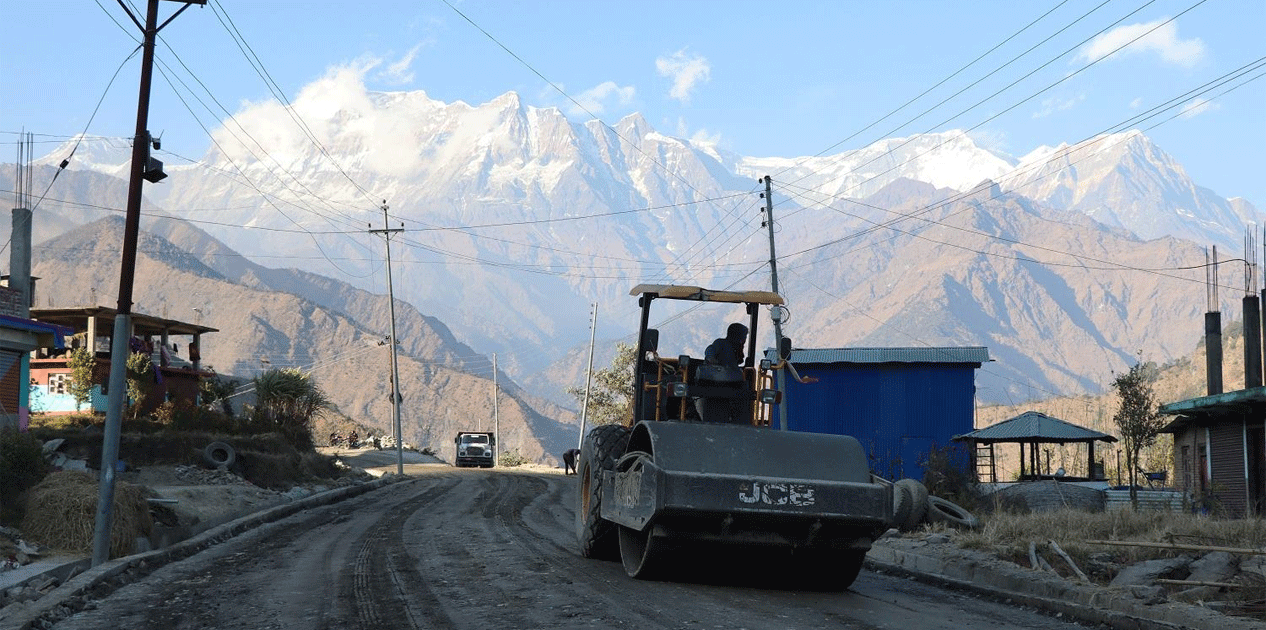

मध्यपहाडी लोक मार्गको बागलुङ खण्डको विकल्प मानिएको बेनी-दरवाङ-धारापानी-ताकम-मुना-जलजला-ढोरपाटन सडकअन्तर्गत धारा पानीदेखि झिनडाँडा खण्डमा ढलान, कालोपत्र र ग्राभेल गर्न लागिएको हो ।

कार्यालयका प्रमुख सिनियर डिभिजनल इञ्जिनियर डा. महेन्द्र बानियाँका अनुसार दुई वर्षमा सम्पन्न गर्ने लक्ष्यसहित २०८१ साल जेठ २० गते निर्माण कम्पनीले रु. १४ करोड ६१ लाखमा पूर्वाधार विकास कार्यालयसँग ठेक्का सम्झौता गरेको थियो । हालसम्म ७१ प्रतिशत भौतिक प्रगति भएको योजनाको ताकम खण्डमा करिब नौ सय मिटर प्रिमिक्स कालोपत्रको तयारी भएकाले ठेकेदारले संरचना निर्माण सकेर बेस र सब बेस बिछ्याएको छ ।

छ किलोमिटर दूरीमा सडकलाई फराकिलो बनाउने, नाली र पर्खाल निर्माण अन्तिम चरणमा पुगेको छ । धारा पानीमा २०६६ सालमा सडक पुगेको थियो । यो सडक धवलागिरि गाउँपालिकाका पाँच वटा वडाका बासिन्दाले प्रयोग गर्ने प्रमुख मार्ग हो ।

सडक स्तरोन्नतिको कामले गति लिएपछि स्थानीयवासी उत्साहित भएका धवलागिरि गाउँपालिका–७ का वडाध्यक्ष अशोक खत्रीले जानकारी दिए । आठ मिटरका दरले सडक फराकिलो पार्ने, नाली र टेवा पर्खाल निर्माण अन्तिम चरणमा पुगेको सडक चालु आर्थिक वर्षभित्रै सम्पन्न गरिने निर्माण कम्पनीले जनाएको छ ।

यो सडक यसअघि चारदेखि पाँच मिटर फराकिलो थियो । यो सडक आयोजनाअन्तर्गत दरवाङ-धारापानी ९सात किलोमिटर० र मच्छिम-मुना (चार किलोमिटर) अक्सफाल्ट प्रविधिको कालोपत्र र ढलान गर्न रु. ५८ करोड ८० लाख ५३ हजारमा ठेक्का सम्झौता भएको अर्को योजना पनि निर्माण सुरु भएको म्याग्दी १  (ख) बाट निर्वाचित गण्डकी प्रदेशसभा सदस्य रेशम जुग्जालीले बताए ।

गत असारमा सम्झौता भएको यस योजनाको ठेक्का अवधि २७ महिनाको छ । म्याग्दीको मंगला मालिका, धवलागिरि गाउँपालिकाका साथै बागलुङको ढोरपाटन र पूर्वी रुकुमका बासिन्दालाई पोखरा-काठमाडौँ आवतजावत गर्न ७० किलोमिटर छोटो पर्ने भएकाले यसलाई रणनीतिक महत्वको मानिएको जुग्जालीले बताए । धवलागिरिको केन्द्र मुनादेखि खोरिया, मरेनी हुँदै ढोरपाटनको जलजला गत असारमा सडकले जोडिएको थियो । ढोरपाटनदेखि जलजलासम्म यसअघि नै सडक निर्माण भइसकेको छ ।
